« Αμφιέρειστη σκάλα με συνέχεια πλακών
Σκάλα με πλατύσκαλα »
|
Μία σκάλα ενώνει τον υποκείμενο όροφο με τον υπερκείμενο, επομένως δεν μπορεί να κατα-σκευαστεί μονολιθικά με τους δύο ορόφους, δεδομένου ότι πρώτα καλουπώνεται, σιδερώνεται και σκυροδετείται ο υποκείμενος όροφος και μετά από κάποιες ημέρες ο υπερκείμενος. Ο πιο συνηθισμένος τρόπος κατασκευής της σκάλας είναι μαζί με τον υπερκείμενο όροφο. Για να συνδεθεί όμως με τον υποκείμενο όροφο, πρέπει να υπάρχουν αναμονές, σίδερα που περιμένουν, ώστε να μπορεί να γίνει αυτή η σύνδεση. Επίσης, θα πρέπει να προβλεφθούν και αναμονές στον υπερκείμενο όροφο, για τη σκάλα του επόμενου ορόφου.
Στη συνέχεια περιγράφεται η πρακτική τοποθέτησης των αναμονών του υποκείμενου ορόφου και των αναμονών του υπερκείμενου ορόφου.

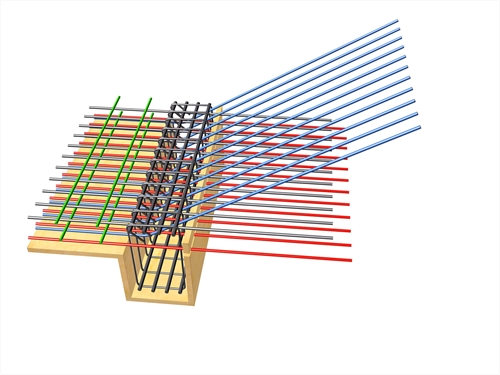

Αναμονές βάσης σκάλας Αναμονές βάσης σκάλας
Οι οπλισμοί του πλατύσκαλου επεκτείνονται προς την κατεύθυνση της σκάλας για τον επόμενο όροφο που θα καλουπωθεί, θα σιδερωθεί και θα σκυροδετηθεί στην επόμενη φάση της κατασκευής.
Οι αναμονές εξασφαλίζονται ανάμεσα σε λεπτές λωρίδες ξυλοτύπου.

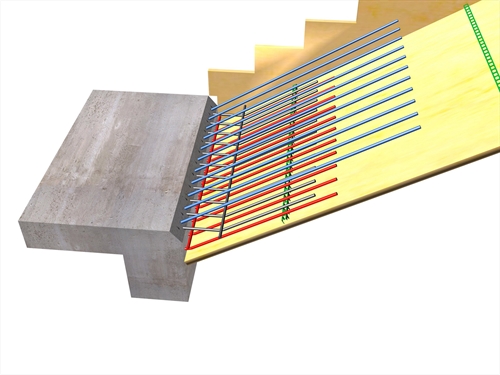

Η τακτοποίηση της ακριβούς κλίσης των αναμονών γίνεται πριν το πέτσωμα της ψάθας της σκάλας Η τακτοποίηση της ακριβούς κλίσης των αναμονών γίνεται πριν το πέτσωμα της ψάθας της σκάλας
Πριν τοποθετηθεί το πέτσωμα της ψάθας της σκάλας, κάμπτονται οι αναμονές στο αναγκαίο ύψος (βέβαια οι αναμονές θα μπορούσαν να έχουν τοποθετηθεί με την κάμψη έτοιμη, αλλά αυτό πολλές φορές έχει δυσκολίες ακρίβειας).

Οπλισμένη και καλουπωμένη σκάλα στην περιοχή των αναμονών Οπλισμένη και καλουπωμένη σκάλα στην περιοχή των αναμονών
Στην τελική φάση του σιδερώματος, τοποθετούνται οι κάτω ράβδοι της σκάλας (κόκκινο χρώμα) και δένονται στη σωστή τους θέση με τις διανομές. Στη συνέχεια τοποθετούνται οι τυχόν πρόσθετες πάνω ράβδοι και αμέσως μετά οι διανομές τους. Τέλος τοποθετούνται τα σκαλομέρια και μετά τα ρίχτια.
Στην κορυφή της σκάλας το σιδέρωμα γίνεται κανονικά, δεδομένου ότι η σκάλα θα σκυροδετηθεί μονολιθικά με τις πλάκες-δοκούς του ορόφου. Γίνεται όμως πρόβλεψη και τοποθετούνται οι αναμονές για την επόμενη σκάλα.
Για την ειδική περίπτωση που η σκάλα πρόκειται να κατασκευαστεί σε επόμενη φάση, αφήνονται αναμονές και στην κορυφή της σκάλας, σύμφωνα με τις επόμενες λεπτομέρειες :

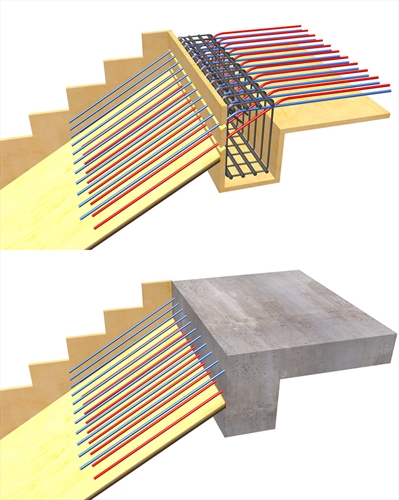

Η σκάλα που θα κατασκευαστεί σε επόμενη φάση, θα στηριχτεί σ’ αυτές τις αναμονές και στις αναμονές του κάτω ορόφου. Η σκάλα που θα κατασκευαστεί σε επόμενη φάση, θα στηριχτεί σ’ αυτές τις αναμονές και στις αναμονές του κάτω ορόφου.
|
« Αμφιέρειστη σκάλα με συνέχεια πλακών
Σκάλα με πλατύσκαλα »
|
|
